Bautagebuch alfredu

August 2026

By 15. August 2026August 25th, 2026No Comments

Bautagebuch alfredu - August 2026

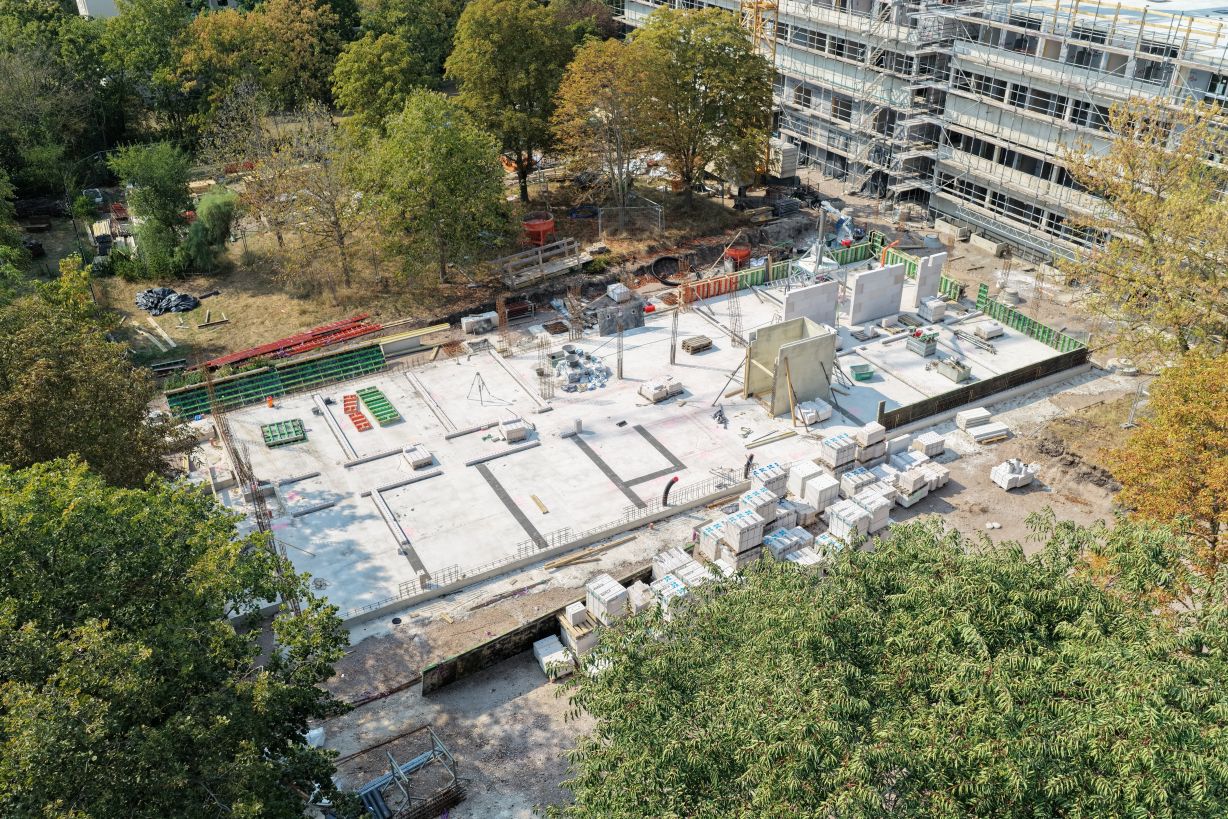

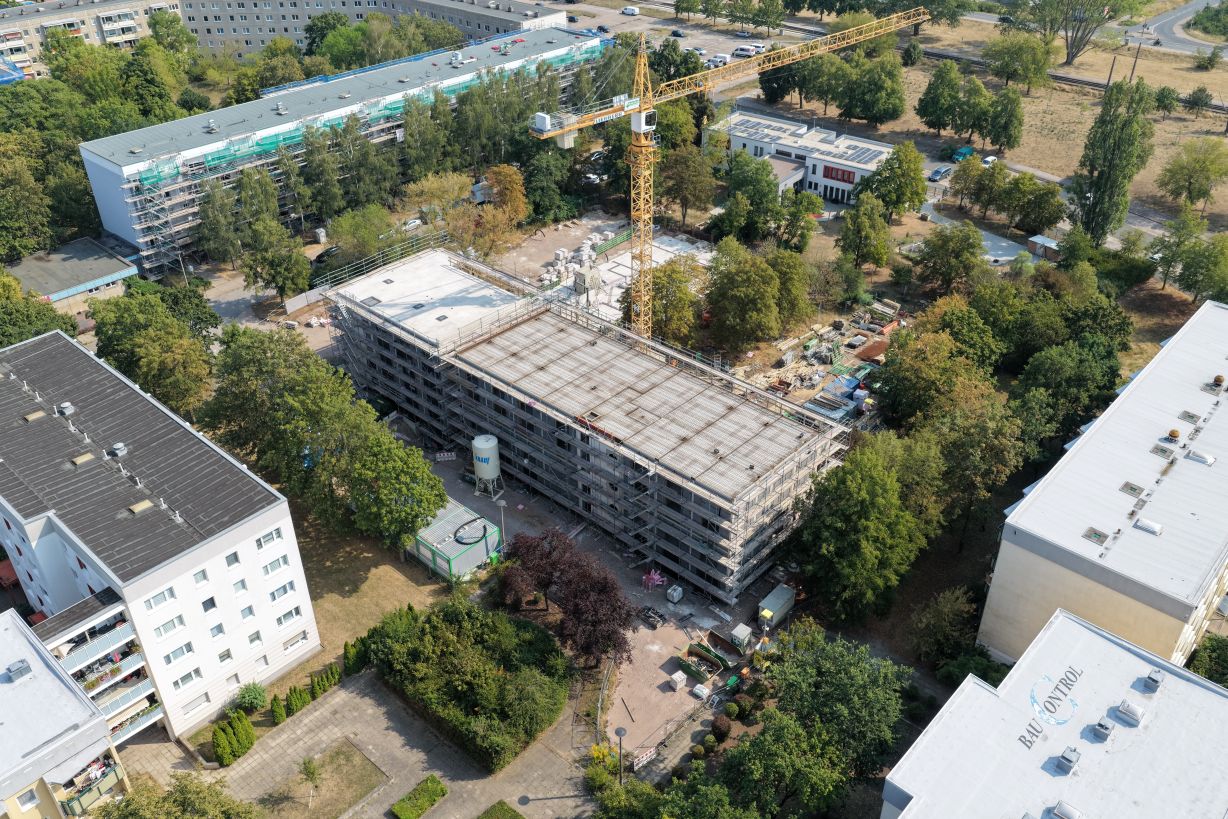

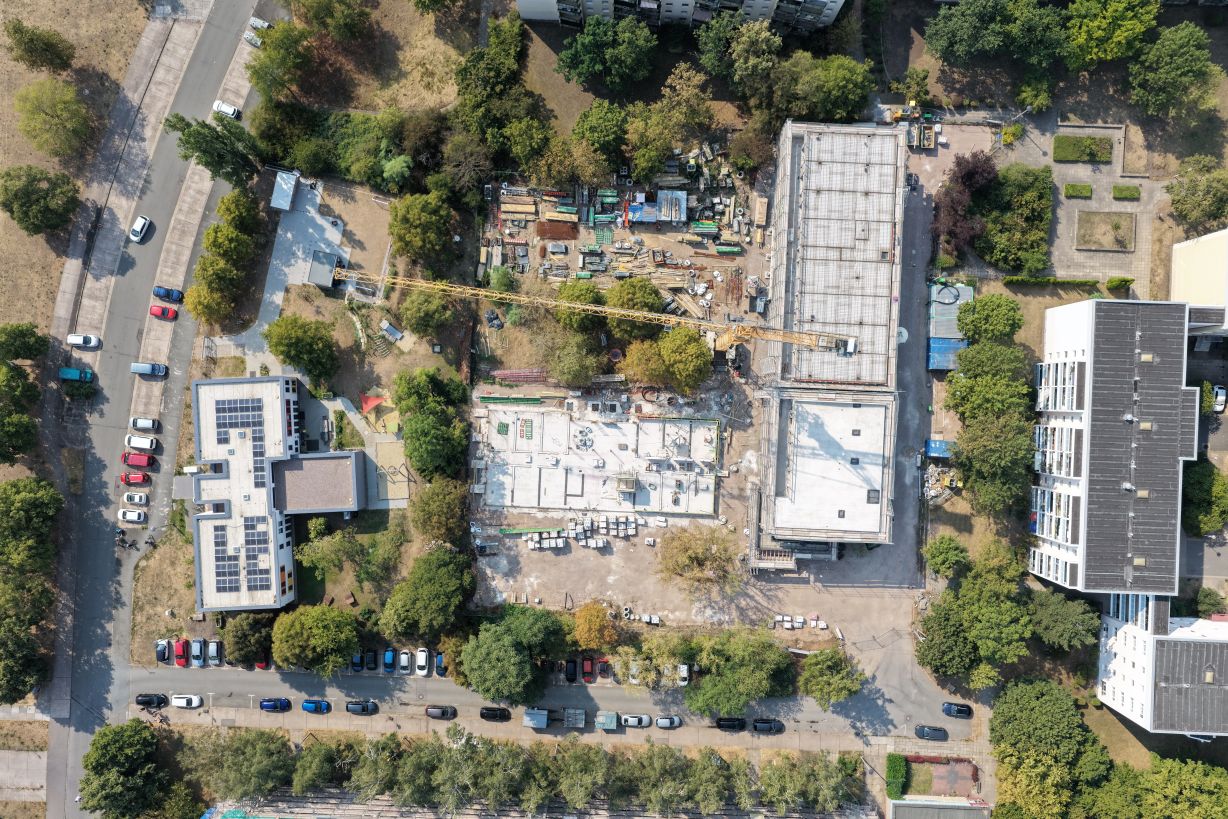

Im Alfred-Delp-Ring ist der Baufortschritt inzwischen an mehreren Stellen deutlich sichtbar. Mit der Fertigstellung des Rohbaus von Haus 2 konnte ein wichtiger Meilenstein erreicht werden. In Haus 1 ist die Betonage der obersten Decke für den 17. August 2026 vorgesehen. Damit steht auch dort der Abschluss des Rohbaus unmittelbar bevor. Parallel dazu nimmt Haus 3 weiter Gestalt an. Die Bodenplatte wurde hergestellt und die ersten Wände errichtet.
Auch im Innenausbau gehen die Arbeiten voran. Der Innenputzer hat seine Arbeiten bereits aufgenommen, ebenso die haustechnischen Gewerke. In Kürze werden die noch ausstehenden Fenster sowie die Haustüren geliefert und eingebaut. Anschließend können der Trockenbauer und der Fassadenbauer mit ihren Arbeiten beginnen. Auch der Dachdecker und der Estrichbauer werden zeitnah ihre ersten Arbeiten aufnehmen.
